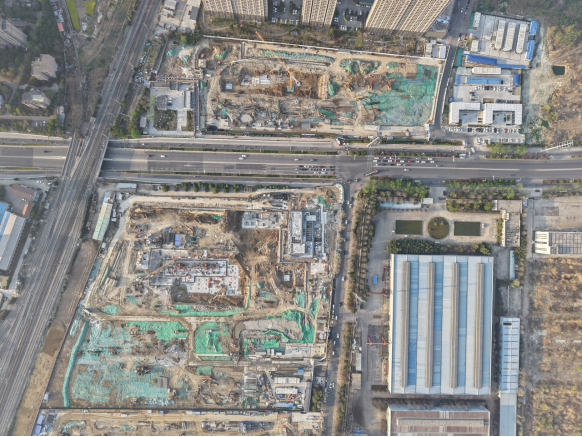

项目总占地74202.16㎡,总构筑面积205615.17 ㎡,业态为16-18层高层,2024年11月22日开工。

(现场进度照片)

?

售楼处室内装建实现70%;

售楼处表幕墙实现70%;

展示区前场室表景观实现70%;

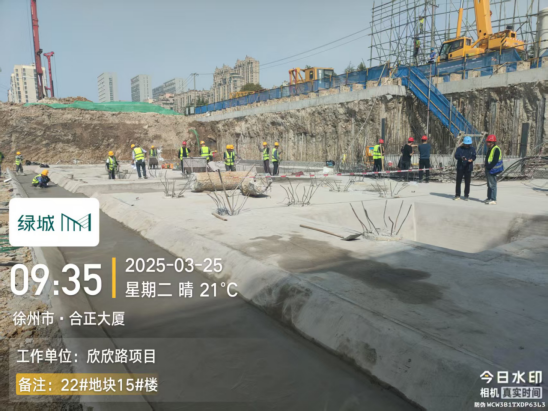

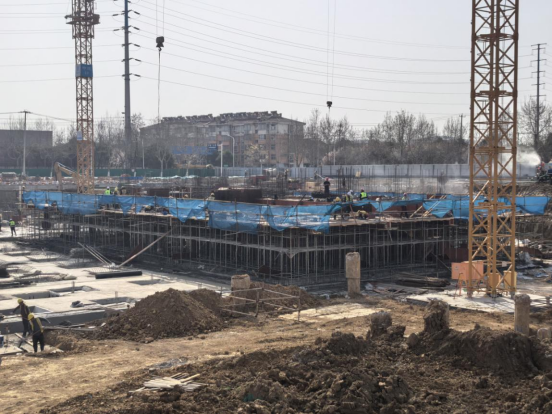

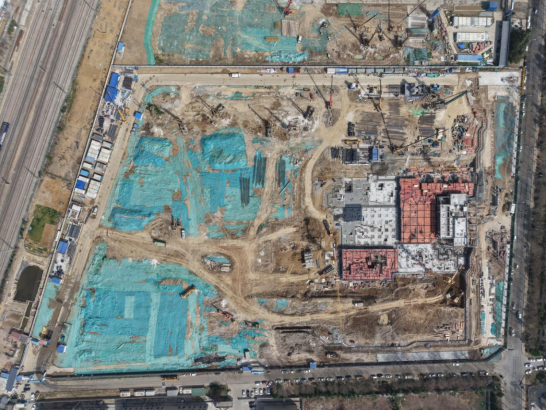

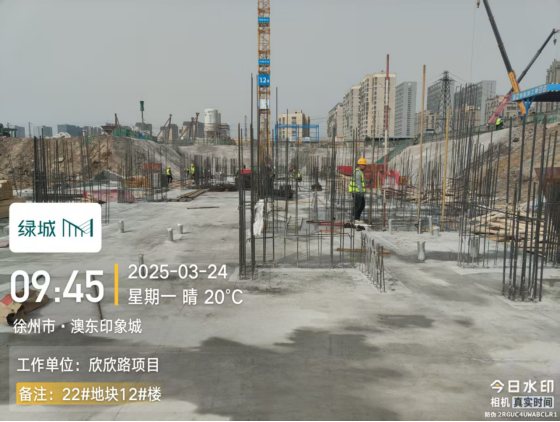

22号地块12号楼地下室结构内架搭设实现40%;15号楼防水及;げ闶迪;9号楼底板垫层浇筑实现50%;11号楼土方开挖实现70%;26号地块5号楼底板垫层浇筑实现50%;26号地块6号楼土方开挖实现50%。

项目总占地56085.68㎡,总构筑面积169389.38 ㎡,业态为5栋11层洋房,13栋15-18层高层,2024年12月12日开工。

(现场进度照片)

?

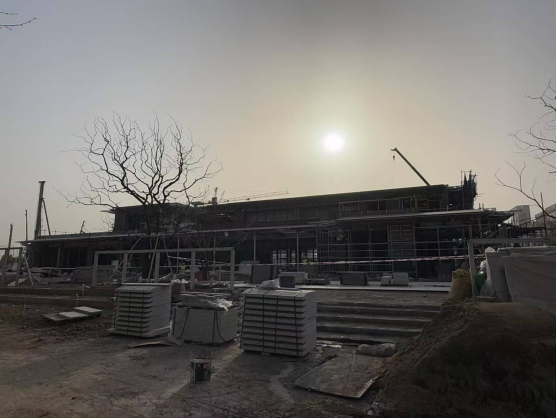

售楼处主体结构实现,装建单元已进场;

售楼处前场示范区土方堆坡实现,景墙砌筑实现,铺装实现15%,苗木正陆续进场栽植;

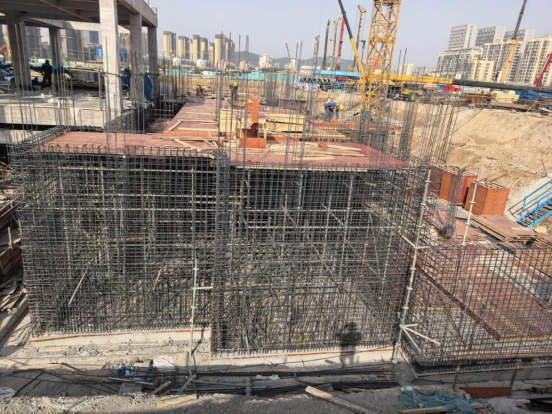

(12号楼及示范区二区地库施工)

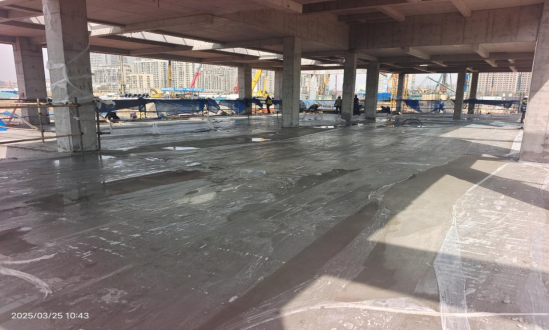

(示范区一区地库施工)

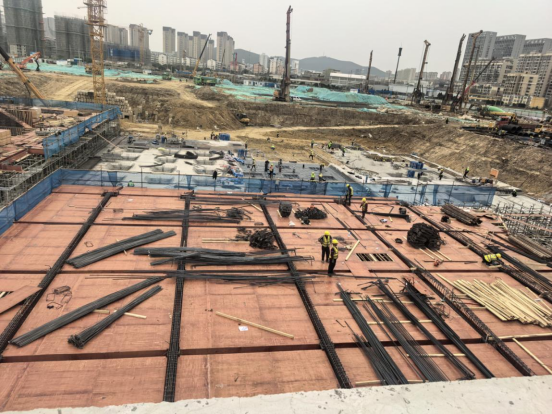

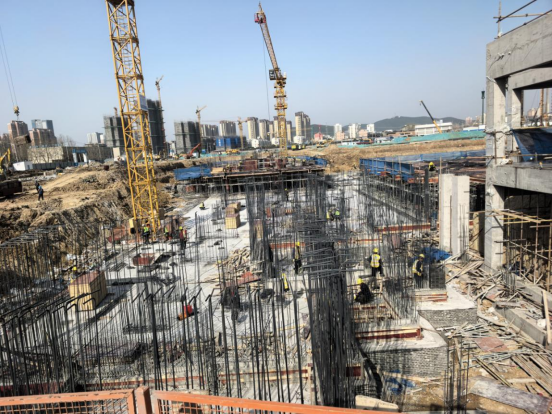

9号楼地下室结构实现75%;10号楼在进行地下室钢筋绑扎;11号楼地下室结构实现60%;12号楼基础防水及;げ闶迪;示范区一区地下室结构实现80%;二区地下车库基础防水及;げ闶迪。
